Dự án Nhà máy Nhiệt điện Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027

(TBTCO) - Từ sau lễ phát động ra quân đầu năm 2025, Dự án Nhà máy Nhiệt điện (NMNĐ) Long Phú 1 đã có những bước chuyển động tích cực, mạnh mẽ và rõ nét. Tâm điểm hiện nay là công tác lắp đặt Lò hơi – “trái tim” của Nhà máy đang được đẩy nhanh tiến độ thi công, cùng hàng loạt hạng mục quan trọng khác đang được gấp rút hoàn thiện, sẵn sàng triển khai đồng bộ trong thời gian tới.
aa

Gấp rút thi công Lò hơi

Trên công trường Long Phú 1, không khí thi công đang nóng lên từng ngày. Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1 (Ban QLDA) phối hợp chặt chẽ cùng Tổng công ty Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) triển khai lắp đặt Lò hơi cho cả hai Tổ máy số 1 và 2. Những khối kết cấu, thiết bị áp lực đầu tiên đã được dựng lên, thiết bị chính liên tục được tập kết và đưa vào vị trí lắp đặt. Hai cẩu tháp lớn phục vụ thi công cũng vừa hoàn tất lắp dựng, chuẩn bị cho các giai đoạn tiếp theo.

Dự án Nhà máy Nhiệt điện Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027
Tâm điểm hiện nay trên công trường Dự án Long Phú 1 là công tác thi công lắp đặt thiết bị Lò hơi của cả 2 Tổ máy 1 và 2

Toàn bộ công tác lắp đặt và giám sát thiết bị đều do đội ngũ kỹ sư, chuyên gia của Ban QLDA và PTSC chủ trì triển khai, trong điều kiện chưa có sự hiện diện của chuyên gia nước ngoài từ phía nhà thiết kế, chế tạo. Điều này cho thấy sự chủ động, năng lực nội lực và tinh thần trách nhiệm cao của các đơn vị thực hiện. Đến nay, các hạng mục lắp đặt đều đảm bảo yêu cầu về kỹ thuật, an toàn và tiến độ đề ra. Dự kiến, cả hai Lò hơi sẽ được hoàn thành lắp đặt, thử áp trong Quý II và III năm 2026, đảm bảo tiến độ phát điện Tổ máy 1 vào Quý III và Tổ máy 2 vào Quý IV năm 2027.

Dự án Nhà máy Nhiệt điện Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027

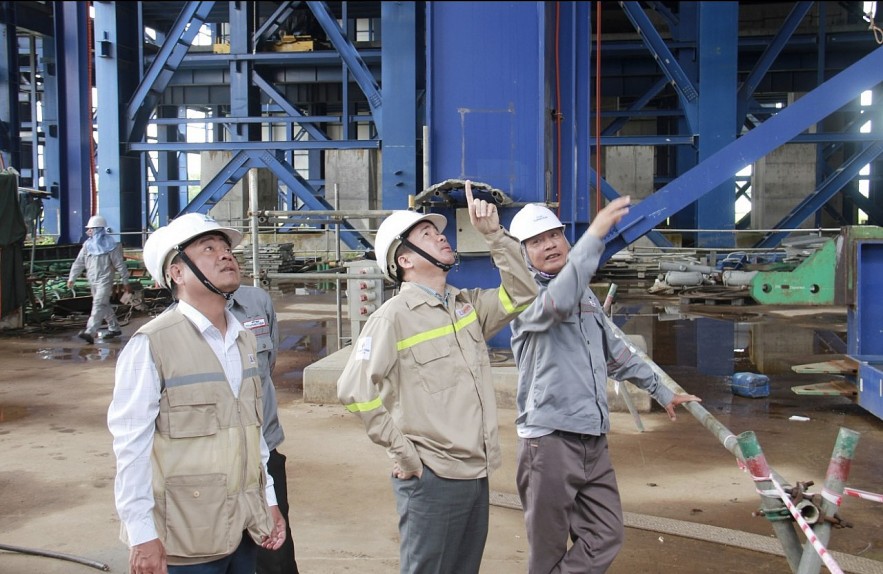

Ông Hà Đình Niên kiểm tra công trường, chỉ đạo công tác thi công lắp đặt thiết bị Lò hơi

Nhịp thi công cao điểm khiến đội ngũ cán bộ, kỹ sư trên công trường thường xuyên phải làm việc tăng ca, làm xuyên giờ trưa, ngày cuối tuần để kịp các mốc tiến độ quan trọng. Tinh thần làm việc “làm ngày không đủ, tranh thủ làm đêm”; “làm ngày làm đêm, làm thêm ngày nghỉ” – như lời Thủ tướng Chính phủ từng chỉ đạo tại các dự án trọng điểm – đã thực sự trở thành phương châm hành động của đội ngũ Ban QLDA.

Chia sẻ về tiến độ hiện tại, ông Hà Đình Niên – Trưởng Ban QLDA Long Phú 1 cho biết, song song với việc triển khai thi công hạng mục lò hơi, Ban đã cơ bản hoàn thành phát hành hồ sơ mời thầu cho các gói thầu chính cua dự án. Một số gói thầu đã lựa chọn được nhà thầu, như gói ống khói, gói phòng cháy chữa cháy, gói nhà hành chính, kho xưởng dự kiến sẽ ký kết hợp đồng trong tháng 7 và bắt đầu triển khai vào tháng 8/2025. Toàn bộ công tác lựa chọn nhà thầu dự kiến hoàn tất trong Quý III năm 2025 và đồng loạt thi công trên công trường từ Quý IV năm 2025

Dự án Nhà máy Nhiệt điện Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027

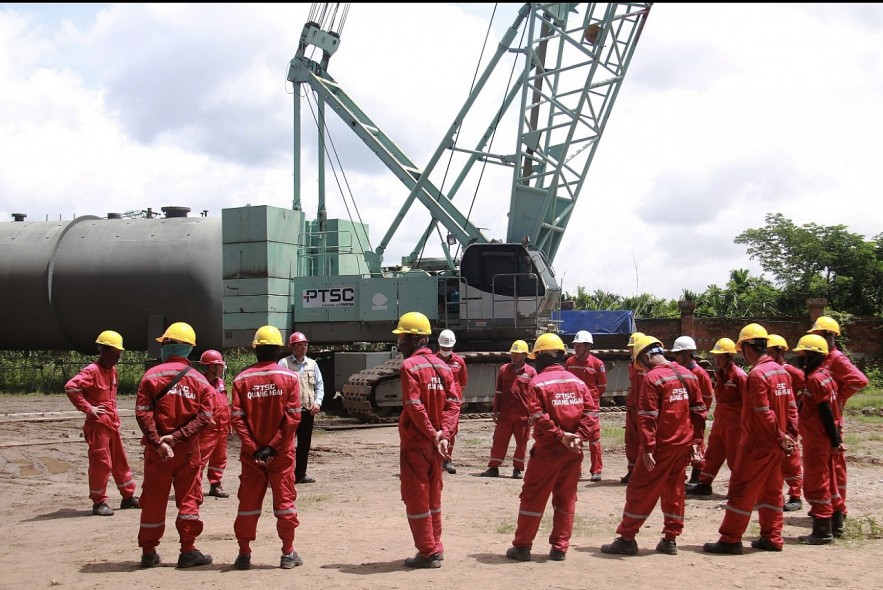

Nhà thầu PTSC họp an toàn trước giờ thi công

Song song đó, công tác đàm phán với các nhà thầu OEMs hiện hữu cũng đạt nhiều tiến triển tích cực. Hầu hết các nhà thầu phụ bày tỏ thiện chí tiếp tục cung cấp thiết bị cho Dự án và sẵn sàng chia sẻ chi phí, rủi ro với Chủ đầu tư. Đây là yếu tố then chốt, quan trọng giúp Petrovietnam tận dụng tối đa vật tư, thiết bị đã có, hạn chế thay đổi thiết kế, tránh phát sinh điều chỉnh – từ đó đảm bảo tiến độ, chất lượng và mục tiêu vận hành Nhà máy vào cuối năm 2027.

Nội lực và tinh thần làm nên chuyển động

Một trong những thuận lợi lớn của Dự án Long Phú 1 hiện nay là nhân sự. Ban QLDA quy tụ được đội ngũ cán bộ kỹ sư có kinh nghiệm dày dặn trong lĩnh vực nhiệt điện. Nhiều người đã gắn bó với Long Phú 1 từ những ngày đầu, am hiểu tường tận từng hạng mục của Dự án. Bên cạnh đó, những nhân sự mới đến từ các dự án thành công như Vũng Áng, Quảng Trạch, Vân Phong… đã mang theo nhiều kinh nghiệm thực tiễn quý báu để đóng góp cho sự thành công tiếp theo tại Long Phú 1.

Tinh thần chuyển mình không chỉ thể hiện ở tiến độ công trường, mà còn lan tỏa mạnh mẽ trong nội bộ đội ngũ. Nhiều cán bộ từng rời dự án khi công việc tạm lắng, nay đã quay trở lại với tâm thế mới, quyết tâm cùng nhau đưa Dự án về đích. Sự gắn bó lâu dài và tinh thần trách nhiệm cao tạo nên một tập thể đồng lòng, sẵn sàng vượt qua mọi khó khăn phía trước.

Dự án Nhà máy Nhiệt điện Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027

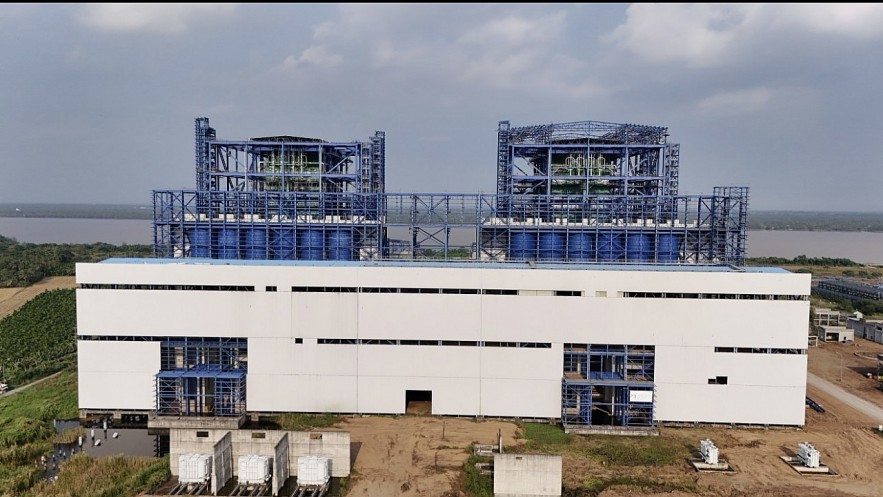

Toàn cảnh Dự án NMNĐ Long Phú 1

Đặc biệt, sự quan tâm, chỉ đạo quyết liệt từ lãnh đạo Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam) là nguồn động lực lớn cho đội ngũ trên công trường. Các cuộc họp chuyên môn, các chuyến kiểm tra, đôn đốc tiến độ được tổ chức thường xuyên nhằm kịp thời tháo gỡ khó khăn, hỗ trợ tối đa cho Ban QLDA trong suốt quá trình triển khai.

Trong bức tranh tổng thể phát triển ngành năng lượng Việt Nam, NMNĐ Long Phú 1 là một trong những dự án then chốt. Việc dự án tăng tốc trở lại và bước vào giai đoạn thi công thực chất là dấu hiệu tích cực cho thấy nỗ lực của Petrovietnam trong việc bảo đảm an ninh năng lượng quốc gia. Dưới sự chỉ đạo sát sao của Tập đoàn, cùng tinh thần quyết liệt của Ban QLDA và các nhà thầu, Long Phú 1 đang từng bước hiện thực hóa mục tiêu phát điện vào năm 2027.

Hằng Nga

Đọc thêm

Khơi dòng xuất khẩu cho nông, lâm, thủy sản

Khơi dòng xuất khẩu cho nông, lâm, thủy sản

(TBTCO) - Từ nay đến cuối năm 2026, bài toán của ngành Nông nghiệp và Môi trường không chỉ là tăng kim ngạch, mà phải giữ nhịp ở những thị trường lớn, khơi thông các ngành hàng có dư địa và tháo gỡ nhanh những điểm nghẽn về tiêu chuẩn, logistics, nguyên liệu.
Đòn bẩy chính sách thuế cho doanh nghiệp Việt

Đòn bẩy chính sách thuế cho doanh nghiệp Việt

(TBTCO) - Chuỗi cung ứng toàn cầu dịch chuyển đang mở thêm cơ hội cho doanh nghiệp Việt đón vốn, đơn hàng mới và mở rộng thị trường. Để tận dụng tốt cơ hội, doanh nghiệp cần nâng cao năng lực, nâng cấp công nghệ... Chính sách thuế là một trong những động lực quan trọng để doanh nghiệp Việt đẩy nhanh quá trình này.
PVCFC mở rộng không gian phát triển, gia tăng giá trị bền vững

PVCFC mở rộng không gian phát triển, gia tăng giá trị bền vững

(TBTCO) - Ngày 23/9/2026, Công ty cổ phần - Tổng Công ty Phân bón Dầu khí Cà Mau (PVCFC, mã CK: DCM, sàn HOSE), đơn vị thành viên của Petrovietnam, dự kiến tổ chức Đại hội đồng cổ đông bất thường năm 2026, xem xét các nội dung quan trọng liên quan đến định hướng phát triển đến năm 2050, nguồn khí phục vụ Nhà máy Đạm Cà Mau, mở rộng ngành nghề kinh doanh và hoàn thiện mô hình quản trị.
Petrolimex Aviation và Vietjet Air thắt chặt hợp tác trước biến động thị trường nhiên liệu

Petrolimex Aviation và Vietjet Air thắt chặt hợp tác trước biến động thị trường nhiên liệu

(TBTCO) - Trước những biến động khó lường về nguồn cung, giá nhiên liệu và thị trường tài chính, Petrolimex Aviation và Vietjet Air tăng cường chia sẻ thông tin, chuẩn hóa vận hành, đẩy mạnh số hóa và nghiên cứu nhiên liệu hàng không bền vững, phát huy nền tảng hợp tác 13 năm.
Hải quan hướng dẫn điều kiện tạm xuất - tái nhập xe mô tô tự lái qua biên giới Việt - Trung

Hải quan hướng dẫn điều kiện tạm xuất - tái nhập xe mô tô tự lái qua biên giới Việt - Trung

(TBTCO) - Cục Hải quan lưu ý, phương tiện cơ giới qua lại biên giới Việt Nam - Trung Quốc phải đáp ứng quy định của Hiệp định vận tải hai nước và được cơ quan có thẩm quyền cấp phép; thủ tục tạm xuất - tái nhập không đồng nghĩa với việc xe mô tô cá nhân được tự lái qua cửa khẩu.
Chủ động phòng vệ thương mại, mở rộng dư địa tăng trưởng

Chủ động phòng vệ thương mại, mở rộng dư địa tăng trưởng

(TBTCO) - Đến giữa tháng 9/2026, hàng hóa Việt Nam đã đối mặt 327 vụ việc điều tra phòng vệ thương mại (PVTM) tại 27 thị trường. Điều này đặt ra yêu cầu doanh nghiệp Việt Nam cần nâng cao năng lực phòng vệ thương mại, chủ động quản trị rủi ro, củng cố sản xuất và sức cạnh tranh.
SPS siết chuẩn, doanh nghiệp xuất khẩu phải đi trước một bước

SPS siết chuẩn, doanh nghiệp xuất khẩu phải đi trước một bước

(TBTCO) - Từ đầu năm đến giữa tháng 9/2026, thị trường châu Âu (EU), Trung Quốc và Trung Đông - châu Phi đã đưa ra 254 thông báo dự thảo và thông báo có hiệu lực về các biện pháp an toàn thực phẩm, kiểm dịch động, thực vật (SPS). Những thay đổi liên tục về dư lượng, truy xuất nguồn gốc, ghi nhãn, kiểm dịch đang đặt yêu cầu mới đối với nông sản Việt Nam khi mở rộng thị trường xuất khẩu.
AgriS ra mắt Trung tâm Đổi mới sáng tạo toàn cầu tại Singapore - Kết nối nghiên cứu và công nghệ với vốn, thị trường quốc tế

AgriS ra mắt Trung tâm Đổi mới sáng tạo toàn cầu tại Singapore - Kết nối nghiên cứu và công nghệ với vốn, thị trường quốc tế

(TBTCO) - AgriS (Công ty Cổ phần Thành Thành Công – Biên Hòa, HOSE: SBT) chính thức khai trương Trung tâm Đổi mới sáng tạo toàn cầu AgriS Global Innovation Center tại Singapore, hướng tới thúc đẩy thương mại hóa đổi mới sáng tạo trong nông nghiệp thông qua kết nối nghiên cứu, công nghệ, sản xuất, nguồn vốn và thị trường quốc tế.
Xem thêm
