Thủ tướng Phạm Minh Chính và các đại biểu tại lễ khánh thành (sáng 29/8) |
Dự án Đường dây 500kV mạch 3 Quảng Trạch - Phố Nối có tổng chiều dài 519km, 2 mạch với 1.177 vị trí cột, tổng mức đầu tư hơn 22.300 tỷ đồng (tương đương gần 1 tỷ USD); khối lượng đào đất đá hơn 2,5 triệu m3, sử dụng hơn 705.000m3 bêtông, gần 70.000 tấn cốt thép móng; tổng khối lượng lắp dựng cột thép 139.000 tấn; kéo tổng cộng gần 14.000km dây dẫn các loại.
|
Đây là Dự án quy mô lớn có tổng chiều dài 519 km, 2 mạch với tổng mức đầu tư hơn 22.300 tỷ đồng, đi qua 09 tỉnh, 43 huyện, 211 xã |
|
Trong công tác giải phóng mặt bằng: Chỉ gần 2 tháng các địa phương đã hoàn thành bàn giao toàn bộ 1.177 vị trí móng cột với tổng diện tích đất thu hồi khoảng 1,83 triệu m2 trên địa bàn 9 tỉnh; di dời, hỗ trợ, tái định cư, ổn định sản xuất cho 5.415 hộ gia đình; 96 tổ chức bị ảnh hưởng. |
|

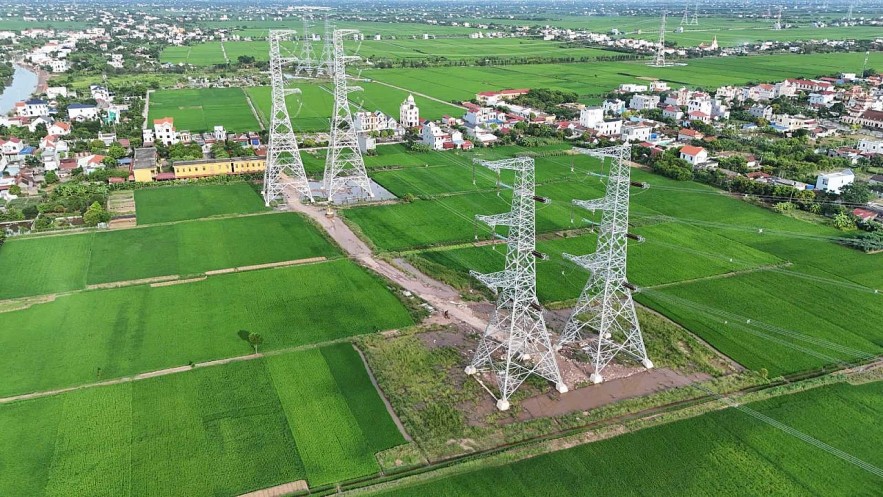

Đường dây 500 kV mạch 3 đoạn qua tỉnh Thanh Hóa. |
|

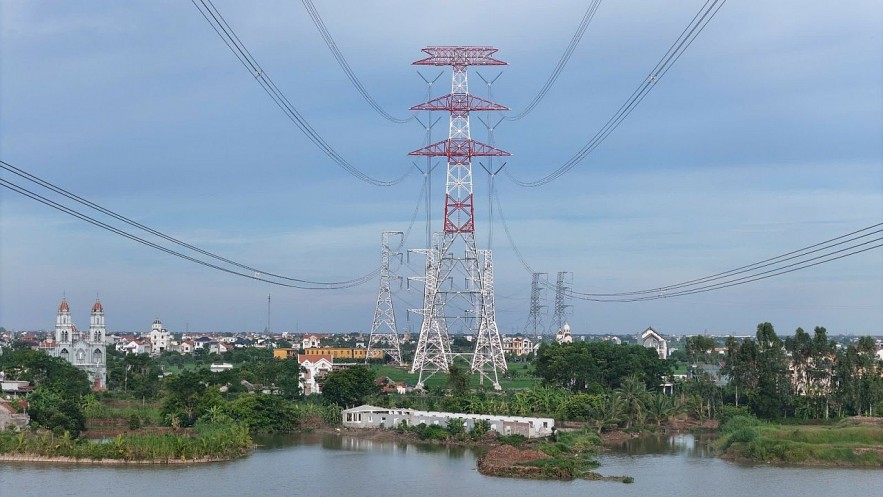

Đường dây 500kV mạch 3 Quảng Trạch - Phố Nối. |
Đây là dự án trọng điểm, cấp bách, có ý nghĩa rất quan trọng tăng cường năng lực truyền tải điện qua hệ thống đường dây 500kV với công suất từ 2.500 MW hiện nay lên 5.000MW, tăng cường cung cấp điện cho miền Bắc năm 2025 và các năm tiếp theo, giảm bớt nguy cơ đầy và quá tải cho các đường dây và trạm biến áp 500 kV hiện hữu; giúp cho hệ thống điện của Việt Nam có 4 mạch đường dây 500kV bắc - nam, góp phần quan trọng bảo đảm an ninh năng lượng, phục vụ phát triển kinh tế - xã hội và quốc phòng - an ninh đất nước.
|

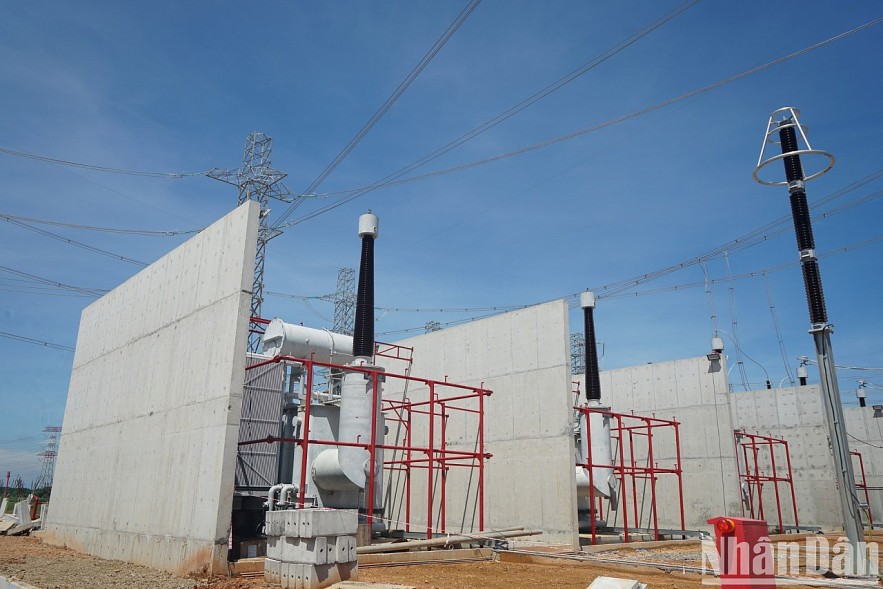

Cận cảnh các máy biến áp và thiết bị chính. |
|
Thiết bị điện phía 500kV và 220kV đã được lắp đặt và đi vào vận hành. |
|

Các kỹ sư và công nhân làm việc “3 ca, 4 kíp” trên công trường để bảo đảm mọi công đoạn cuối cùng được hoàn thiện đúng tiến độ và chất lượng. |
|
Thủ tướng Phạm Minh Chính cùng các đơn vị thi công thể hiện quyết tâm hoàn thành dự án đúng tiến độ (chiều ngày 23/6) |
Nhờ sự chỉ đạo quyết liệt, sát sao của Chính phủ, Thủ tướng Chính phủ, sự vào cuộc cả cả hệ thống chính trị, sự ủng hộ của người dân, với tinh thần “vượt nắng, thắng mưa, không thua gió bão,” “chỉ bàn làm, không bàn lùi”, với quá trình thần tốc triển khai, Dự án đã hoàn thành chỉ sau 6 tháng thi công, đáp ứng được tất cả các yêu cầu đề ra, thay vì phải 3 - 4 năm như thông thường. Với nhiều kỷ lục được xác lập như: thủ tục đầu tư ngắn nhất, thời gian thi công ngắn nhất... Đây là điều chưa từng có tiền lệ với các công trình xây dựng đường dây 500kV trước đó.
Công trình Dự án đường dây tải điện 500kV mạch 3 Quảng Trạch thể hiện khát vọng, tự tin, bản lĩnh, giá trị con người Việt Nam, với tinh thần “biến không thành có, biến khó thành dễ, biến không thể thành có thể”.
