Bổ sung cơ chế đặc thù, tháo gỡ dứt điểm các dự án tồn đọng

Thanh Mai
(TBTCO) - Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc yêu cầu điều chỉnh, bổ sung cơ chế, chính sách đặc thù để tháo gỡ khó khăn, vướng mắc cho các dự án tồn đọng; xây dựng quy trình phối hợp giữa các cơ quan hành pháp, tư pháp và địa phương, bảo đảm sớm đưa dự án vào hoạt động, khơi thông nguồn lực.
aa

Đây là những chỉ đạo mới nhất được nêu tại Thông báo số 521/TB-VPCP ngày 8/10/2026 về kết luận của Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc, Trưởng Ban Chỉ đạo về giải quyết các vấn đề khó khăn, vướng mắc các dự án tồn đọng (Ban Chỉ đạo 751).

Tháo gỡ đồng thời với xử lý trách nhiệm, khắc phục hậu quả

Theo số liệu trên Hệ thống 751 đến ngày 27/9/2026, cả nước ghi nhận 4.846 dự án khó khăn, vướng mắc, tổng diện tích sử dụng đất 208.882 ha và tổng mức đầu tư 3.498.889 tỷ đồng. Tuy nhiên, các dự án thường liên quan tới hệ thống pháp luật thay đổi qua nhiều thời kỳ, nhiều lĩnh vực như đất đai, đầu tư, quy hoạch, tài chính, PPP…, khiến việc xác định căn cứ pháp lý tháo gỡ gặp nhiều vướng mắc, rủi ro pháp lý cao.

Để xử lý dứt điểm các vướng mắc, Phó Thủ tướng đã yêu cầu tiếp tục rà soát, sửa đổi, bổ sung, đồng bộ các quy định pháp luật về đất đai, đầu tư, đấu thầu, nhà ở, kinh doanh bất động sản, xây dựng, quy hoạch, khoáng sản và quản lý tài sản công.

Bổ sung cơ chế đặc thù, tháo gỡ dứt điểm các dự án tồn đọng

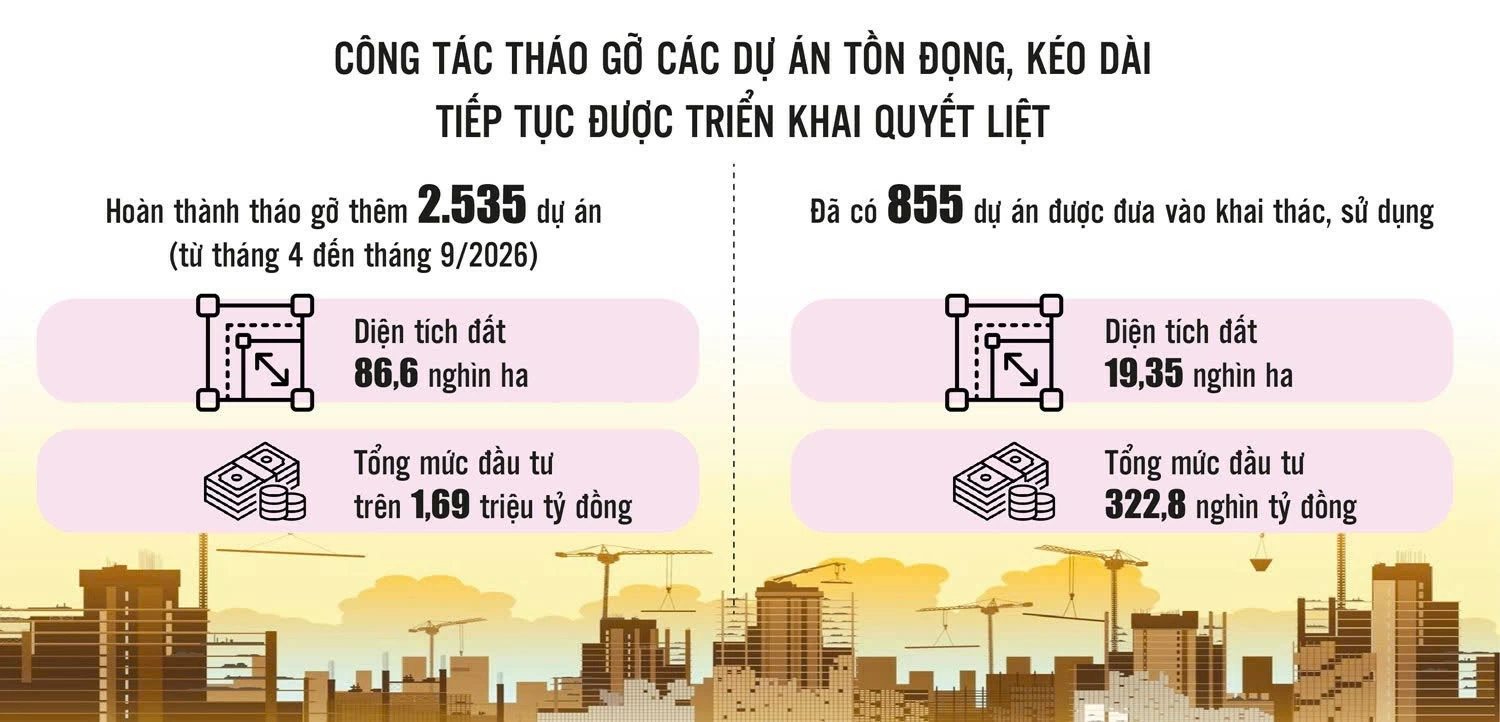

Nguồn: Nghị quyết số 312/NQ-CP. Đồ họa: Phương Anh

Việc hoàn thiện pháp luật phải bảo đảm kỷ luật, kỷ cương, không hợp thức hóa sai phạm, đồng thời bảo vệ cán bộ năng động, sáng tạo, dám nghĩ, dám làm vì lợi ích chung. Đáng chú ý, Thông báo yêu cầu có cơ chế, chính sách phù hợp với đô thị loại đặc biệt, quy mô lớn, nhiều dự án tồn đọng phức tạp; điều chỉnh, bổ sung cơ chế, chính sách đặc thù để tháo gỡ khó khăn, vướng mắc cho các dự án.

Một trong các nhiệm vụ quan trọng là xây dựng quy trình phối hợp liên ngành giữa các cơ quan hành pháp, tư pháp và địa phương để thực hiện thống nhất nguyên tắc tháo gỡ khó khăn, vướng mắc, đồng thời với quá trình xem xét, xử lý trách nhiệm, khắc phục hậu quả.

Trong đó, Bộ Tài chính được giao nghiên cứu ý kiến chỉ đạo của Tổng Bí thư, Chủ tịch nước Tô Lâm tại Công văn số 5315-CV/VPTW ngày 27/9/2026 và báo cáo, kiến nghị của Thanh tra Chính phủ; báo cáo Thủ tướng Chính phủ trước ngày 15/10/2026.

Phó Thủ tướng cũng yêu cầu rà soát toàn diện nội dung vi phạm đã được chỉ ra trong các kết luận thanh tra, kiểm tra, bản án, không bỏ sót, bỏ lọt vi phạm, nhất là các dự án sử dụng đất có vi phạm về đấu thầu lựa chọn nhà đầu tư, đấu giá đất, tính giá đất, xác định giá đất để giao đất, cho thuê đất…, bảo đảm không thất thoát, lãng phí.

Rõ thẩm quyền, thời hạn xử lý từng nhóm dự án

Một trong những điểm nghẽn hiện nay được chỉ ra công tác phối hợp giữa các bộ, cơ quan và địa phương còn chưa chặt chẽ, hiệu quả, kịp thời. Một số đơn vị thiếu quyết liệt, có tâm lý trông chờ, đùn đẩy trách nhiệm lên cấp trên đối với vướng mắc thuộc thẩm quyền của mình.

Để giải quyết, Phó Thủ tướng đã giao Bộ Tài chính chủ trì phân loại rõ tình trạng từng nhóm dự án, hoàn chỉnh kế hoạch cụ thể để theo dõi, đôn đốc. Với 1.131 dự án đang được các bộ, ngành, địa phương tiếp tục xử lý theo thẩm quyền, phải phân loại theo từng cơ quan, địa phương, thống nhất thời hạn hoàn thành và tổng hợp vào kế hoạch triển khai.

Theo báo cáo của Bộ Tài chính, trên cả nước còn 1.131 dự án tồn đọng đã có phương án nhưng chưa hoàn thành tháo gỡ, với tổng diện tích 56,4 nghìn ha, tổng mức đầu tư 779 nghìn tỷ đồng.

Việc khơi thông nguồn lực từ các dự án này có ý nghĩa quan trọng trong bối cảnh tổng vốn đầu tư thực hiện toàn xã hội 9 tháng mới đạt khoảng 61% nhu cầu vốn cả năm. Đầu tư tư nhân đạt khoảng 1,65 triệu tỷ đồng, tăng 14% nhưng chưa đáp ứng kỳ vọng; đầu tư của một số doanh nghiệp nhà nước có quy mô kế hoạch vốn lớn còn chậm so với kế hoạch năm.

Đối với 158 dự án tiếp tục xử lý, các bộ, cơ quan quản lý ngành, lĩnh vực phải có ý kiến cụ thể về giải pháp tháo gỡ, nêu rõ vướng mắc tại chính sách, quy định pháp luật hiện hành; đề xuất phương án, cấp có thẩm quyền chịu trách nhiệm và tiến độ dự kiến.

Trong đó, 34 dự án thuộc thẩm quyền của Quốc hội phải được tổng hợp, báo cáo Phó Thủ tướng Thường trực, Trưởng Ban Chỉ đạo trước ngày 30/10/2026; 124 dự án thuộc thẩm quyền của Chính phủ, Thủ tướng Chính phủ và các bộ phải báo cáo trước ngày 20/10/2026.

Các bộ, ngành, địa phương phải chủ động ban hành cơ chế, chính sách tháo gỡ theo thẩm quyền hoặc báo cáo cấp có thẩm quyền, không đùn đẩy, né tránh. Việc phân loại và xác định thời hạn cụ thể nhằm khắc phục tình trạng chậm phối hợp, thiếu chủ động trong xử lý.

Bộ Tài chính đồng thời phải chuẩn hóa Hệ thống dữ liệu 751 theo hướng khoa học, thống nhất, đầy đủ thông tin, dễ khai báo và khai thác. Các cơ quan, địa phương phải cập nhật chính xác tình hình triển khai, vướng mắc cụ thể, căn cứ pháp lý, giải pháp và cấp có thẩm quyền xử lý trước ngày 15/10/2026; chịu trách nhiệm trước Chính phủ nếu cung cấp thiếu thông tin, ảnh hưởng tiến độ tháo gỡ chung.

Đo lường rõ hiệu quả nguồn lực được khơi thông

Đối với 3.557 dự án đã được xử lý, không còn vướng mắc, Phó Thủ tướng yêu cầu phân loại rõ dự án đã đưa vào hoạt động, khai thác và dự án đã hoàn thành xử lý thủ tục pháp lý, đang thực hiện đầu tư.

Với các dự án đang đầu tư, phải đánh giá năng lực chủ đầu tư, kiểm soát chặt chẽ tiến độ, bảo đảm dự án thực sự đi vào hoạt động, đóng góp thực chất cho phát triển kinh tế - xã hội, tạo công ăn việc làm, tạo giá trị gia tăng.

Đặc biệt, các địa phương phải lượng hóa hiệu quả và nguồn lực được giải phóng sau tháo gỡ, làm rõ số thu, nghĩa vụ tài chính và đóng góp ngân sách; vốn đầu tư đã và sẽ được huy động, triển khai, giải ngân; diện tích đất đai được giải phóng; các nguồn lực, tài sản và giá trị kinh tế - xã hội được khôi phục hoặc tạo thêm.

Yêu cầu này gắn kết quả xử lý vướng mắc với hiệu quả triển khai, khai thác từng dự án. Việc tháo gỡ phải đi cùng đánh giá năng lực và cam kết của chủ đầu tư, bảo đảm nguồn lực được đưa vào sử dụng thực chất.

Cùng với việc cụ thể hóa nhiệm vụ, phân công trách nhiệm, xác định thời hạn, Phó Thủ tướng yêu cầu các bộ, ngành, địa phương tiếp tục xác định việc tập trung, khẩn trương tháo gỡ khó khăn, vướng mắc cho dự án tồn đọng là nhiệm vụ quan trọng để khơi thông nguồn lực phục vụ phát triển kinh tế - xã hội, hướng tới mục tiêu tăng trưởng “2 con số” trong năm 2026 và những năm tiếp theo.

Đã tháo gỡ 3.557 dự án tồn đọng, 855 dự án đưa vào khai thác

Theo Nghị quyết số 312/NQ-CP ngày 5/10/2026, công tác tháo gỡ các dự án tồn đọng, kéo dài tiếp tục được triển khai quyết liệt. Từ tháng 4 đến tháng 9/2026, đã hoàn thành tháo gỡ thêm 2.535 dự án, với tổng diện tích đất 86,6 nghìn ha, tổng mức đầu tư trên 1,69 triệu tỷ đồng, nâng tổng số dự án được tháo gỡ lên 3.557 dự án.

Đã có 855 dự án được đưa vào khai thác, sử dụng, với tổng diện tích đất 19,35 nghìn ha, tổng mức đầu tư 322,8 nghìn tỷ đồng. Quốc hội cũng đã ban hành nghị quyết tháo gỡ khó khăn, vướng mắc cho các dự án điện năng lượng tái tạo.

Để tiếp tục khơi thông nguồn lực, Chính phủ yêu cầu rà soát, có phương án xử lý dứt điểm các dự án tồn đọng, vướng mắc kéo dài, nhất là các dự án giao thông, năng lượng, hạ tầng lớn. Các bộ, cơ quan quản lý chuyên ngành phải phối hợp với cơ quan, địa phương có dự án tồn đọng để khẩn trương hướng dẫn xử lý hoặc đề xuất phương án theo thẩm quyền.

Thanh Mai

Đọc thêm

Điều hành giá 3 tháng cuối năm: Kiểm soát lạm phát trước nhiều sức ép

Điều hành giá 3 tháng cuối năm: Kiểm soát lạm phát trước nhiều sức ép

(TBTCO) - Cập nhật 2 kịch bản lạm phát năm 2026 tăng trong khoảng 4,5% và 4,8%, Bộ Tài chính kiến nghị, trong những tháng cuối năm, cần phối hợp chặt chẽ, chủ động, linh hoạt, đồng bộ chính sách tài khóa, tiền tệ và các chính sách kinh tế vĩ mô nhằm kiểm soát lạm phát, ổn định kinh tế vĩ mô, bảo đảm các cân đối lớn, hỗ trợ tăng trưởng và nâng cao khả năng chống chịu trước các cú sốc bên ngoài.
Chủ tịch Quốc hội Trần Thanh Mẫn sắp thăm chính thức Cộng hòa nhân dân Trung Hoa

Chủ tịch Quốc hội Trần Thanh Mẫn sắp thăm chính thức Cộng hòa nhân dân Trung Hoa

(TBTCO) - Nhận lời mời của Ủy viên trưởng Ủy ban thường vụ Đại hội Đại biểu nhân dân toàn quốc nước Cộng hòa nhân dân Trung Hoa Triệu Lạc Tế, Chủ tịch Quốc hội nước Cộng hòa xã hội chủ nghĩa Việt Nam Trần Thanh Mẫn sẽ thăm chính thức nước Cộng hòa nhân dân Trung Hoa, đồng chủ trì Phiên họp lần thứ 2 Ủy ban hợp tác giữa Quốc hội nước Cộng hòa xã hội chủ nghĩa Việt Nam và Đại hội Đại biểu nhân dân toàn quốc nước Cộng hòa nhân dân Trung Hoa từ ngày 11 - 15/10/2026.
Việt Nam bàn giao hệ thống quản lý dân cư và căn cước công dân tại Lào

Việt Nam bàn giao hệ thống quản lý dân cư và căn cước công dân tại Lào

(TBTCO) - Chiều 8/10, tại Phủ Thủ tướng Lào ở Thủ đô Vientiane, sau khi tiến hành hội đàm, Thủ tướng Chính phủ Lào Saleumxay Kommasith và Thủ tướng Chính phủ Lê Minh Hưng đã dự lễ bàn giao hệ thống quản lý dân cư và căn cước công dân tại Lào.
Thủ tướng Lê Minh Hưng hội kiến Chủ tịch Quốc hội Lào

Thủ tướng Lê Minh Hưng hội kiến Chủ tịch Quốc hội Lào

(TBTCO) - Trong khuôn khổ chuyến thăm chính thức Cộng hòa Dân chủ Nhân dân Lào, chiều 8/10, tại Nhà Quốc hội Lào, Thủ tướng Chính phủ Lê Minh Hưng đã hội kiến Chủ tịch Quốc hội Lào Sonexay Siphandone.
Thủ tướng Lê Minh Hưng hội kiến Tổng Bí thư, Chủ tịch nước Lào

Thủ tướng Lê Minh Hưng hội kiến Tổng Bí thư, Chủ tịch nước Lào

(TBTCO) - Trong khuôn khổ chuyến thăm chính thức Lào, chiều 8/10, Thủ tướng Chính phủ Lê Minh Hưng đã hội kiến Tổng Bí thư, Chủ tịch nước Lào Thongloun Sisoulith tại trụ sở Trung ương Đảng Nhân dân Cách mạng Lào.
Hội nghị xúc tiến đầu tư Việt Nam - Lào: "Gắn kết chiến lược" trong lĩnh vực kinh tế

Hội nghị xúc tiến đầu tư Việt Nam - Lào: "Gắn kết chiến lược" trong lĩnh vực kinh tế

(TBTCO) - Chiều 8/10, tại Thủ đô Vientiane, Thủ tướng Chính phủ Lê Minh Hưng và Thủ tướng Chính phủ Lào Saleumxay Kommasith đã dự và phát biểu chỉ đạo tại Hội nghị xúc tiến đầu tư Việt Nam - Lào.
Việt Nam - Lào trao đổi 11 văn kiện hợp tác quan trọng

Việt Nam - Lào trao đổi 11 văn kiện hợp tác quan trọng

(TBTCO) - Chiều 8/10, tại Phủ Thủ tướng Lào ở Thủ đô Vientiane, sau khi tiến hành hội đàm, Thủ tướng Chính phủ Lê Minh Hưng và Thủ tướng Chính phủ Lào Saleumxay Kommasith đã chứng kiến các bộ, ngành, địa phương của hai nước trao các văn kiện hợp tác quan trọng.
Thông báo Hội nghị lần thứ Tư, Ban Chấp hành Trung ương Đảng khóa XIV

Thông báo Hội nghị lần thứ Tư, Ban Chấp hành Trung ương Đảng khóa XIV

(TBTCO) - Hội nghị lần thứ Tư, Ban Chấp hành Trung ương Đảng khóa XIV họp từ ngày 5/10 đến ngày 8/10/2026 tại Thủ đô Hà Nội. Đồng chí Tổng Bí thư, Chủ tịch nước Tô Lâm dự, chỉ đạo, có bài phát biểu quan trọng khai mạc và bế mạc Hội nghị.
Xem thêm

Mới nhất Đọc nhiều
